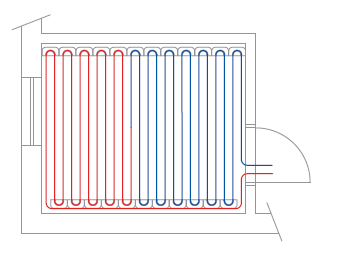

STAVEBNÍ PŘIPRAVENOST PŘED POKLÁDKOU SUCHÉHO SYSTÉMU
Správná pokládka suchého podlahového vytápění vyžaduje projekt, min. výkresy pokládky a obvyklou stavební připravenost a koordinaci s ostatními profesemi na stavbě.
Realizační projekt musí počítat nejen s dostatečnou stavební výškou pro vlastní podlahové vytápění, ale i s výškou pro položení tepelné izolace na podlahách domu pro zabránění únikům tepla do okolí. Požadavky na výšku tepelné izolace se liší podle charakteru domu a podle tepelných vlivů na každou místnost. Jiné jsou požadavky na místnost nad vytápěnou nebo nevytápěnou garáží a jiné na místnost kde je podloží zemina. Skutečnou výšku tepelné izolace určuje projekt. Tepelná izolace musí splňovat požadavky pro zařazení budovy do jednotlivých energetických tříd.
Doporučená výška tepelné izolace v přízemí domu nad nevytápěnými prostory je:
- u pasivního domu 30 cm
- u nízkoenergetického domu 20 - 25 cm
- standardní doporučená výška 10 - 16 cm
Doporučená výška tepelné izolace nad vytápěnými prostorami je pak 10 až 12 cm. Do této výšky je započítána i kročejová izolace o síle 2 - 4 cm.

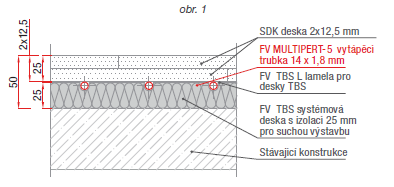

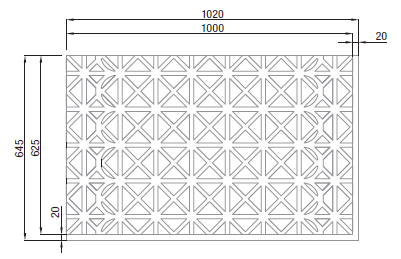

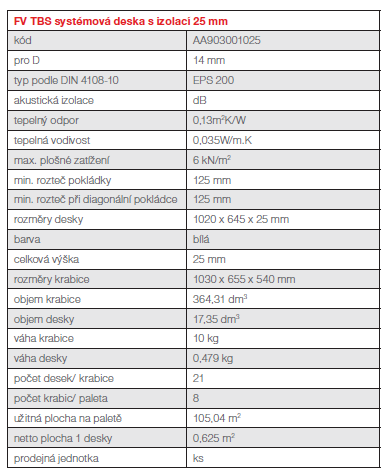

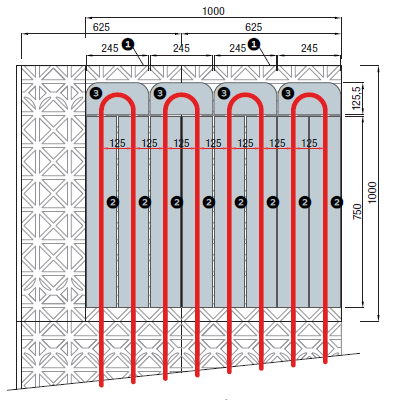

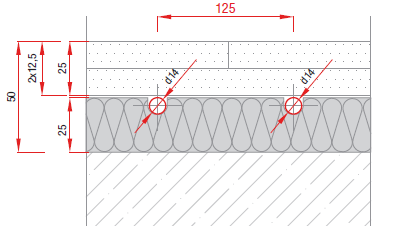

Systémová deska pro suchý systém má tloušťku 25 mm. Případné doizolování podle požadavek projektu se provádí stabilizovaným podlahovým polystyrénem min. EPS 100, pro zabránění klesání podlahy. Pokládku je výhodné provést ve dvou vrstvách polystyrenu kladeného přísně na sebe, celá skladba se tak více stabilizuje a zamezíte tepelným mostům z podloží domu.
Před pokládkou podlahového vytápění musí být nainstalováno:
- rozvody vodoinstalace
- kanalizace
- elektroinstalace
- případě centrální vysavač
- omítky stěn
Vlastní pokládka celé skladby tepelné izolace a podlahového vytápění začíná od základové desky. Na základové desce musí být provedena vodorovná hydroizolace.
Pro případ instalace podlahového vytápění na podlahu v kontaktu se zemí musí být prověřeno radonové zatížení budovy případně udělat opatření proti radonu v souladu s ČSN 730601 Ochrana staveb proti radonu z podloží a ČSN 730602 Ochrana staveb proti radonu a záření gama ze stavebních materiálů. Pokud jsou na nosném podkladu položena potrubí, musejí být před pokládkou izolace lokalizována. Pod nimi ležící izolace nesmí být poškozena. Vyrovnáním je nutno znovu vytvořit rovný povrch pro pokládku izolační vrstvy - minimálně pro pokládku kročejové izolace.
Pokud podklad obsahuje zbytkovou vlhkost musí být stavební úpravou (pokládka PE-fólie) zabráněno vzlínání vlhkosti do suché konstrukce podlahy.
Produkty pro suchou výstavbu nesmí být před, po dobu výstavby a po výstavbě vystaveny vysoké vzdušné vlhkosti.
Po ukončení instalačních prací je nutno zařízení odborně naplnit a zkontrolovat vodotěsnost. Je nutno dodržet zadání normy VDI 2035 (zabránění škod v otopných systémech s teplou vodou).
K rozvaděči otopného okruhu je nutno připojit všechny napájecí a zpětné ventily. Napojovací potrubí od zdroje a ke zdroji je s 1" AG připojením volitelně zleva nebo zprava. Od zdroje vody je nutno k přívodu připojit hadici. Na zpětné větvi musí být připojena hadice končící ve výpusti nebo mimo dům. Nutno dodržovat směr toku. Po otevření přívodního ventilu je nutno odvzdušnit trubku přívodního rozvaděče. Následně otevřít 1.přívodní ventil a 1.zpětnou větev.
Pokud je otopný okruh kompletně naplněn vodou tak, že na volném konci již nevychází žádný vzduch, pak musí být 1.otopný okruh opět uzavřen. U dalších otopných okruhů je nutno postupovat analogicky. Po ukončení kompletního plnícího a odvzdušňovacího procesu jsou plnicí a výpustné armatury uzavřeny. Veškeré napájecí a zpětné ventily je pak nutno otevřít. Vodou naplněný systém je nyní nutno podrobit tlakové zkoušce podle požadavků normy ČSN EN 1264. Tlaková zkouška musí být nutně provedena vodou z důvodu zabránění škod na potrubích. Zkušební tlak je dvojnásobek provozního tlaku, avšak minimálně 6 bar potrubích (dle ČSN 1264-4). Po dvou hodinách je potřebné obnovit zkušební tlak. Případný pokles tlaku je většinou následkem dilatace trubek. Doba trvání zkoušky je 12 hodin. Tlaková zkouška je úspěšná, pokud na žádném místě potrubí, spojů a napojení neuniká voda a zkušební tlak nepoklesl o více než 0,1 bar za hodinu. O provedení tlakové zkoušky je nutno vypracovat protokol. Tento protokol je nutno připojit ke stavební dokumentaci.
Pro ochranu otopného zařízení a bezpečnostních zařízení je nutno dbát na to, aby během tlakové zkoušky byly kulové kohouty připojovací soupravy uzavřeny.
